海荣名城在城市运动公园旁边。这套房子是业主从租户手里收回来的,收房那天他拍了张照片:客厅顶上一大片墙皮鼓着,用手一按往下掉渣;墙面颜色深浅不一,是上一任租户自己刷过一遍漆留下的。

这种房子做墙面翻新,跟毛坯房刷漆完全是两件事。前后7天,过程记在下面。

一、先判断是表面问题还是基层问题

进场第一件事不是铲墙,是敲。拿空鼓锤沿顶面和墙面走一遍,声音发空的地方用粉笔圈出来。

这套房客厅顶部敲下去是明显的空响,铲开一小块能看到水泥层和腻子层已经彻底分开,用手一掰整片往下掉。这种情况只有一种处理办法:把空鼓的水泥层全部铲掉,重新抹灰。

不处理直接批腻子刷漆,半年内必定掉皮。老房顶面空鼓是最容易被糊弄过去的地方,因为它不在地上,业主平时不抬头看。

其余墙面的问题轻一些:开裂、色差。这类属于表面问题,铲到腻子层重做就行。

二、7天怎么排

天数 工序

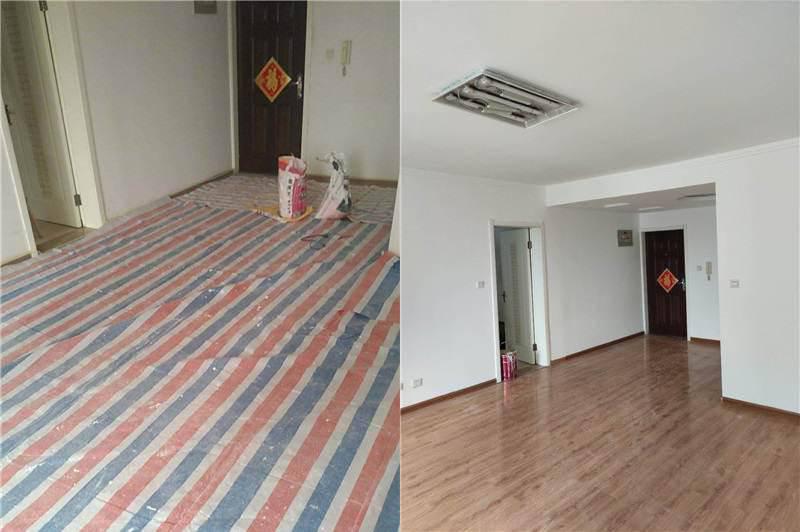

第1天 成品保护、铲除空鼓与旧漆、清理基层
第2-3天 基层抹灰找平、刷界面剂、批第一遍腻子
第4天 批第二遍腻子、砂纸打磨
第5-6天 刷底漆一遍、面漆两遍
第7天 修补边角、保洁、撤场

这个排期里真正能动工的时间只有四天,剩下的都在等材料干。腻子没干透就打磨,砂纸会把表面搓出毛刺;腻子没干透就刷漆,漆膜下面封着水汽,过段时间起泡。

三、腻子选普通的还是耐水的

这套房业主指定用耐水腻子。理由很实在:西安冬天暖气房干燥、夏天雨季潮,普通腻子两年左右就开始细微开裂。

材料 单价 适用
普通腻子基层 38元/㎡ 干燥环境、预算优先
耐水腻子基层 44元/㎡ 厨卫周边、顶层、潮湿环境
立邦净味120二合一 12元/㎡ 常规居室
立邦净味120五合一 14元/㎡ 对耐擦洗要求高
腻子铲除 10元/㎡ 旧腻子失效时
水泥素灰铲除 14元/㎡ 砂灰墙、空鼓层

按这套房墙面展开约110㎡算,耐水腻子比普通腻子多花六百多块,漆再贵一档多两百。这笔钱不算什么,但决定了三年后墙面是平的还是布满细裂。

四、色差是怎么处理掉的

上一任租户自己刷的漆,问题不只是颜色不对,而是局部只刷了一层,底下的旧漆颜色透上来。这种色差不能靠多刷一遍盖住,越盖越花。

处理办法是全屋统一铲到腻子层、重做基层,然后整面墙一次刷完,中间不留接茬。刷漆时两个人从墙角往中间推,接缝留在阴角,不在墙面正中。

还有个细节:调色必须一次调够量。分两次调,哪怕配方一样,也会有色差。

五、这类房为什么不建议只做局部

业主一开始问过:能不能只修顶上那一块,其他地方看着还行。

算一笔账就清楚了。局部修补按面积算,铲除、抹灰、批腻子、刷漆一套下来单价反而更高,因为面积小,工人进场撤场的成本摊不开。更要紧的是色差,新补的那块和周围旧墙在侧光下一定看得出来。

局部修补适合的场景是:只有一两处掉皮、发黑,其余墙面完好。像这套房这样顶部大面积空鼓、全屋色差,整面做反而省心。

六、几个实际会被问到的问题

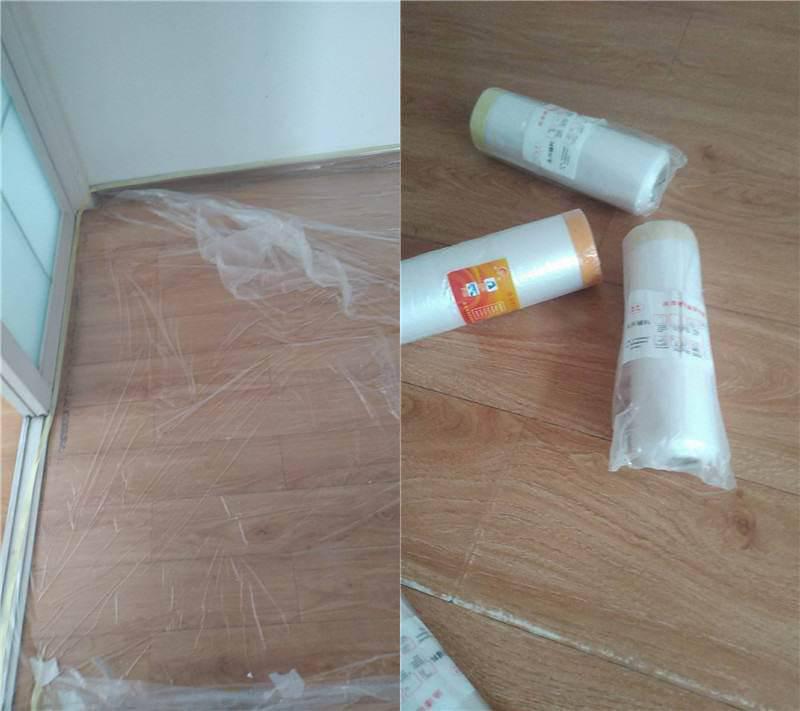

墙面翻新要不要把家具搬走?不用全搬。集中到房间中间,用保护膜整体盖住,边角用美纹纸压实,空调和开关面板贴美纹纸保护。

七天能不能再压缩?能压到五天,代价是腻子只批一遍。不建议,一遍腻子的厚度不够,打磨后容易露底。

刷完多久能住?立邦净味漆刷完通风三到五天,气味基本散尽。有老人小孩的,建议通风一周。

顶面空鼓一定要铲到水泥层吗?是。只铲腻子层,空鼓的水泥层还在,几个月后又鼓起来。

七、结果

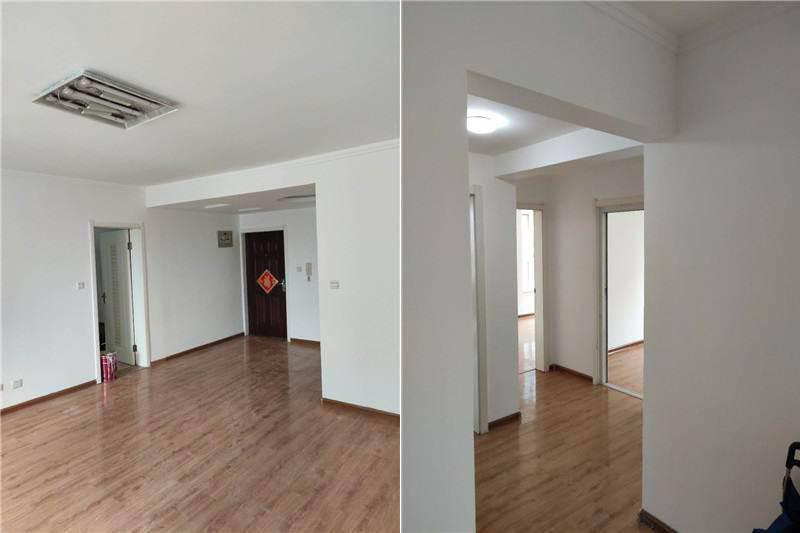

7天完工,顶面重新抹灰,全屋耐水腻子加两遍面漆,色差消除,保洁后交房。业主收房时说的是“跟换了一套房似的”——这句话在墙面翻新里出现频率最高,因为墙面占了视觉面积的七成。
